“報告值長,雙擊直流解鎖成功。”5月27日5時,在錫盟換流站主控室,操作人員王春陽向當班值長王浩匯報。當天,國網蒙東電力圓滿完成±800千伏錫盟換流站年度檢修。
錫盟換流站是±800千伏錫盟—泰州特高壓直流工程的送端站,自2017年9月投運以來已累計外送電量1858.46億千瓦時,其中綠電496.68億千瓦時。本次年度檢修于5月17日開始,為期10天,涵蓋一次、二次及輔助專業共30個作業面,作業項目超過300項。現場大型機械多、吊裝作業多、交叉管控難度大,對現場安全管控提出了更高的要求。為確保檢修安全有序推進,國網內蒙古超特高壓公司靠前指揮,成立領導小組、技術監督組和現場指揮部,提前制訂檢修計劃,對換流站檢修關鍵環節實施精細化管控。
本次檢修一項重要任務是極Ⅱ高YD-C相換流變壓器修復后的站內組裝與更換,對技術和精度要求很高。為了搶抓窗口期,這項工作在換流站正式停電檢修前便已開始。作業人員需要將重達300余噸的換流變壓器本體從裝卸車上卸下,并組裝好其他零部件。如何將這個龐然大物從車上安全卸下是他們要解決的第一個難題。
5月13日,換流變壓器本體卸車工作開始。作業人員先在換流變壓器本體底部搭設好支點,并在支點上鋪設枕木,完全支撐起換流變壓器本體。隨后,他們用一根承重50噸的吊帶將固定換流變壓器本體的橫梁吊離,使裝卸車與換流變壓器本體分離,再用千斤頂頂升換流變壓器本體,一層層拆除其底部的枕木,讓換流變壓器本體緩緩落地。歷時一整天,卸車工作完成。
5月14日,檢修專業人員開始為換流變壓器安裝網側、閥側套管。套管長7米、重3噸,需要垂直插入換流變壓器本體,且保證對接精準、不發生機械碰撞,作業難度很大。作業人員先在套管兩端綁好軟吊繩,用吊車將套管吊至高空,再用鏈條葫蘆將水平于地面的套管拉起,使其垂直于地面,并插入換流變壓器頂端的升高座。
通過這種方式,作業人員用兩天時間安裝好了換流變壓器的4根套管。此后,他們又陸續開展了換流變壓器本體內檢、真空注油、熱油循環、電氣試驗等作業,完成本次換流變壓器備用項全部組裝工作。

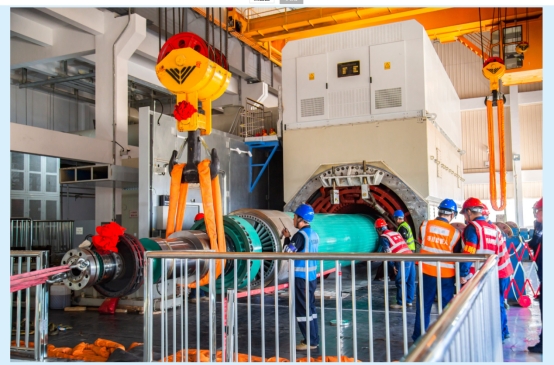

本次檢修還需要更換1號調相機轉子。其中,難度最大、安全風險最高的一項作業是抽穿轉子。5月18日9時,抽穿轉子作業開始。為避免轉子抽穿過程中可能導致的定子和轉子碰撞風險,作業人員要先在勵磁機平臺上安裝一個弧形滑板。“在抽穿轉子前,我們要預先處理弧形滑板,將弧形滑板動摩擦因數控制在0.1~0.15之間,確保支撐轉子的滑塊在滑板上移動時沒有卡澀情況。”現場技術監督安衛民介紹。
“全體就位,同步起升。”保護塑料皮、九層保護紙板及弧形滑板等設備自出線端貫入定子膛體后,現場起重指揮人員發出指令。隨后,重達75噸的轉子被兩臺50噸門式起重機同步抬吊起來。“在吊起轉子時,我們需要用框式水平儀調整轉子鐵芯,確保起吊時平穩不晃動,使它與定子鐵芯保持毫米級的同軸精度。”現場作業監管人張鵬介紹。在電動式鏈條葫蘆的作用下,轉子以每分鐘1米的速度緩慢位移。1小時后,轉子終于與定子分離開。
“請現場人員務必遠離起重機,防止物體擊打,起重機未停穩前不能隨意走動。”抽穿轉子作業開展期間,安全督查人員趙啟楨在錫盟換流站主控室內,通過統一視頻平臺查看現場情況,并用對講機提醒作業人員。換流站年度檢修期間,國網內蒙古超特高壓公司采用“布控球+電力作業記錄儀+工業視頻”的方式,及時查糾各類違章行為,保障作業現場安全。(孫嘉琪 張浩文 孫闊)
